Pokój przed remontem — zobacz, co naprawdę warto zmienić

Ekipa redakcyjna remonty dzis - 6 sierpnia 2026 r.

Każdy właściciel starego mieszkania w kamienicy prędzej czy później staje przed tym samym dylematem: remontować całość naraz, etapami, czy może jednak wstrzymać się jeszcze rok. Pokój przed remontem wygląda w takiej nieruchomości zupełnie inaczej niż w nowym bloku pęknięcia przy nadprożach, odpadający tynk, drewniany parkiet, który pamięta czasy PRL-u, i instalacja elektryczna aluminiowa, zaprojektowana na żarówki 60 watów, a nie na dzisiejsze obciążenia. Dobra decyzja wymaga twardych danych, a nie tylko wrażeń z pierwszego spaceru po mieszkaniu.

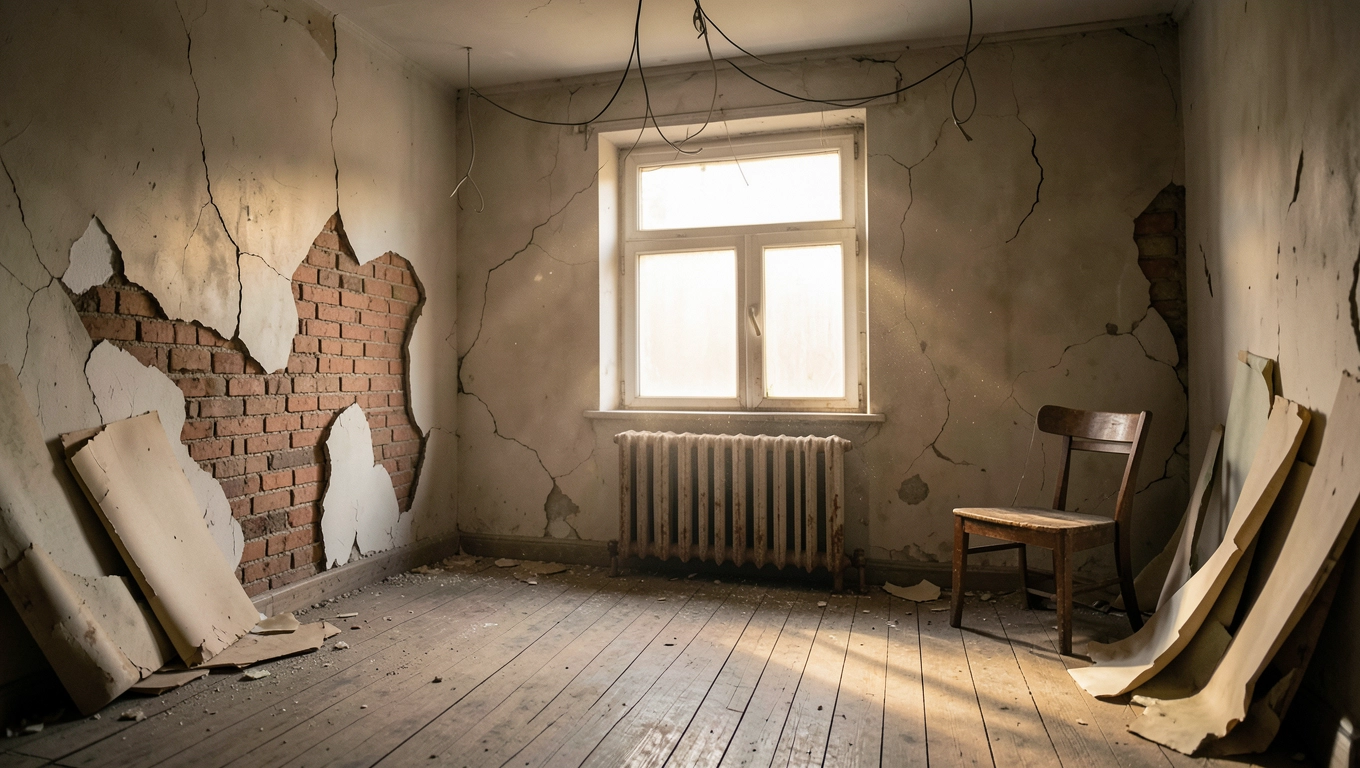

pokój przed remontem

Co sprawdzić w pokoju przed remontem praktyczna checklista

Pierwszy krok to oględziny, ale przeprowadzone tak, jak robi to doświadczony kierownik budowy. Nie chodzi o estetykę, lecz o fizykę budynku. Zacznij od stropu: spójrz w narożniki, poszukaj rys przebiegających ukośnie od okien i drzwi. Charakterystyczna rysa o szerokości 1-3 mm, biegnąca pod kątem 45 stopni w narożniku okna, oznacza zwykle ugięcie stropu drewnianego, a nie zwykłe pęknięcie tynku. W starej kamienicy strop drewniany opiera się na stalowych belkach dwuteowych, a tynk na suficie pęka, gdy legary pracują sezonowo pod wpływem wilgoci.

Ściany wymagają sprawdzenia młotkiem i słuchem. Stukaj delikatnie w tynk co 30-40 cm. Głuchy, pusty dźwięk oznacza odspojenie od podłoża taki tynk trzeba skuć. Z kolei ściana z cegły, która brzmi sucho i krótko, zwykle trzyma parametry. W pokojach w kamienicy warto też zmierzyć odchyłki od pionu. Odchylenie do 20 mm na wysokości 2,5 m mieści się w tolerancji tynku, ale powyżej 30 mm trzeba korygować płytami g-k na stelażu albo tynkiem wyrównawczym z siatką.

Norma PN-EN 13914-2 dopuszcza odchylenie tynku wewnętrznego od płaszczyzny do 2 mm na metrze i maksymalnie 4 mm na dwóch metrach. Gorsza płaskość to pękające listwy przypodłogowe i problemy z meblami na wymiar.

Podłoga kryje często najwięcej niespodzianek. Drewniany parkiet na legarach, deski sosnowe przybite do belek stropowych, a pod spodem pustka, która rezonuje. Sprawdź, czy deski się uginają pod naciskiem pięty ugięcie powyżej 4 mm przy 80 kg to sygnał, że legary wymagają wzmocnienia albo wymiany. Pod płytkami w przedpokoju i kuchni najczęściej czai się wylewka cementowa na plastycznej folii bez izolacji akustycznej. Akustyka między piętrami w kamienicach bywa katastrofalna: tłumienność Rw dla drewnianego stropu z legarami to 35-42 dB, a wymóg WT 2021 dla stropów między mieszkaniami to minimum 55 dB.

Lista kontrolna pomieszczenia

  • Pion i płaskość ścian (odchyłki w mm)
  • Stuk tynku w siatce co 30 cm (szukaj pustek)
  • Rysy przy nadprożach, oknach i w narożnikach
  • Stan legarów i desek podłogowych
  • Instalacja elektryczna: przekroje przewodów, obecność aluminiowych odcinków
  • Wentylacja: ciąg kominowy, kratki, nawiewniki okienne
  • Wilgotność ścian przy podłodze (miernik CM)
  • Otwory okienne: głębokość osadzenia, stan parapetów, luzy

Jak przygotować pokój przed remontem krok po kroku

Dobra sekwencja prac oszczędza tygodnie, nie dni. Pierwszy etap to usunięcie wszystkiego, co przeszkadza: meble, listwy, stare gniazdka i karnisze. Potem skuwanie odspojonych tynków, wykuwanie bruzd pod nowe przewody i demontaż starych instalacji. Prawidłowe kolejność wygląda następująco: demontaż, wymiana instalacji, wyrównanie ścian, sufity, podłogi, malowanie, montaż.

Wymiana instalacji elektrycznej w pokoju przed remontem to absolutny priorytet, jeśli przewody są aluminiowe. Aluminium utlenia się pod zaciskiem i po 30-40 latach pracy jego przekrój roboczy spada nawet o 25%. To tłumaczy, dlaczego stare gniazdka w kamienicach się grzeją. Nowy układ powinien biec od rozdzielni do puszek rozdzielczych w pokojach przewodem YDYp 3×2,5 mm² dla obwodów gniazd i 3×1,5 mm² dla oświetlenia, z wydzielonym obwodem dla klimatyzacji i grzejników elektrycznych.

Równolegle wymienia się piony wodno-kanalizacyjne. W kamienicach piony bywają żeliwne, lokalnie skorodowane, a ich średnica po 60 latach eksploatacji spada przez narost kamienia. Nowe rury z polipropylenu PP-R (PN 20) albo wielowarstwowe PE-Xc/Al/PE-X montuje się w peszelach, z otuliną 13 mm. To rozwiązanie, które tłumi hałas o 8-12 dB względem gołej rury i zapobiega roszeniu przy punktach rosy bliskich 17-19°C w lecie.

Materiały i koszty orientacyjne (pokój 16-20 m²)

PozycjaMateriałIlośćCena orientacyjna PLN
Tynk gipsowy 10 mmKnauf MP 75 / Baumit Ratio4 worki 30 kg520-680
Płyta g-k 12,5 mmNida Ogień+12 arkuszy360-420
Wylewka samopoziomującaCeresit CN 69250 kg450-600
Przewód YDYp 3×2,5 mm²drut Cu, klasa 5120 m380-520
Rura PP-R 20 mmPN 20, otulina 13 mm18 m290-380
Farba lateksowaklasa 2 odporności na szorowanie12 l (2 warstwy)240-380
Listwy przypodłogoweMDF wilgocioodporny 80 mm18 mb190-260

Ochrona reszty mieszkania to nie koszt, do inwestycja. Folia malarska LDPE 0,05 mm kosztuje 0,8-1,4 PLN/m², a czysta podłoga po remoncie to oszczędność kilku tysięcy złotych na cyklinowaniu parkietu. Przyklejaj folię do ościeżnic taśmą papierową 50 mm, nie malarską. Taśma malarska akrylowa reaguje z lakierem starych drzwi i zostawia ślady nawet po 7 dniach.

Kolejność prac w pokoju

Dzień 1-2: wynoszenie, demontaż, skuwanie tynków i glazury. Powstaje gruz zamów kontener 3-5 m³, bo w pokojach o powierzchni 18 m² łatwo wygenerować 1,8-2,5 m³ odpadów.

Dzień 3-5: kucie bruzd pod instalacje, układanie peszeli, montaż rur. Bruzdy w cegle ceramicznej pełnej mają głębokość 25-30 mm; w ścianie z pustostawowej cegły ceramicznej trzeba ciąć tylko narożniki, bo reszta prowadzi się w warstwie tynku.

Dzień 6-8: montaż stelaży g-k, przykręcanie płyt, taśmowanie spoin. Płyta ogniochronna 12,5 mm poprawia odporność ogniową ściany z F30 do F60, co w pokojach kamienicy ma znaczenie przy wymianie pionów w szybie drewnianym.

Dzień 9-11: szpachlowanie, gruntowanie, wylewka. Wylewka samopoziomująca wymaga temperatury 15-25°C i wilgotności poniżej 75%. W kamienicy zimą to realne wyzwanie warto wypożyczyć nagrzewnicę elektryczną.

Dzień 12-14: malowanie dwóch warstw, montaż gniazdek, lamp, listew. Sufit maluj pierwszy, ściany po wyschnięciu sufitu, krawędź przy listwie na końcu.

W pokojach od strony podwórka temperatura potrafi spadać do 8°C nawet w maju. Farby lateksowe poniżej 10°C nie wiążą prawidłowo wydłużają czas schnięcia z 4 do nawet 24 godzin, co przy dwóch warstwach oznacza tygodniowe opóźnienie. Termometr laserowy za 60 PLN mierzy temperaturę powierzchni szybciej niż tradycyjny.

Najczęstsze błędy w pokoju przed remontem

Nowe przewody pod starym tynkiem, wymiana okien bez nawiewników i parkiet cyklinowany po wymianie grzejników. To warianty tej samej choroby: braku symulacji kosztorysowej na starcie. Każdy z tych błędów kosztuje od kilku do kilkudziesięciu tysięcy złotych.

Okna PCV bez nawiewników higrosterowanych. Po wymianie starej stolarki szczelność pomieszczenia rośnie. Wilgotność względna skacze do 70-80%, a przy 16°C punkt rosy wynosi 12,8°C. To warunki idealne dla grzybów pleśniowych, które rozwijają się na płycie g-k i tynku akrylowym. Nawiewniki higrosterowane automatycznie otwierają przepustnicę przy wilgotności 35-70%, utrzymując ją w bezpiecznym paśmie. Koszt 90-160 PLN za sztukę, a bez nich remont za 80 000 PLN może wymagać skuwania i powtórnego malowania po 2 latach.

Brak warstwy akustycznej pod wylewką. Strop drewniany w kamienicy, dźwięki kroków przenikają do sąsiada poniżej z poziomem 50-60 dB, gdy wymagane jest 55 dB. Mata akustyczna z wełny mineralnej 20-30 mm (gęstość 100-150 kg/m³) poprawia izolacyjność o 8-15 dB w zależności od częstotliwości. Mata z granulatu gumowego 6 mm daje mniejszy efekt, ale mieści się tam, gdzie wysokość podłogi jest krytyczna.

Dylatacja obwodowa przy parkiecie i panelach. Drewno i panele winylowe pracują pod wpływem wilgotności. W pokoju 20 m² przy różnicy wilgotności 30% zimą do 60% latem deska dębowa (współczynnik rozszerzalności 0,003%) zmienia wymiar o 4,5 mm na 5 m. Bez szczeliny dylatacyjnej 10 mm przy ścianie panele napierają i unoszą się przy oknie, a przy parkiecie klejonym do podłoża pojawiają się wypukłości.

Wymiana instalacji po tynkowaniu. Powtórne kucie świeżego tynku generuje pył i pęknięcia. W praktyce koszt dwukrotnego tynkowania to 110-150 PLN/m² za sam tynk, a przy powtórce trzeba jeszcze raz malować. Dlatego bruzdy wykonuje się przed tynkiem, a przewody zatapia w warstwie szpachli albo układa w warstwie tynku.

Nie dopuszcza się prowadzenia instalacji wodnej w stropie drewnianym bez osłony z folii PE i taśmy akustycznej. Nawet minimalny wyciek z rury PP-R bez izolacji termicznej prowadzi do kondensacji, która kapie na sufit sąsiada i zaczyna spory o zalanie. Norma PN-92/B-01706 wymaga lokalizacji zaworów odcinających na każdym pionie w obrębie mieszkania.

Specyfika pokojów w kamienicy

Stropy drewniane o rozstawie legarów 70-90 cm przyjmują obciążenia użytkowe do 150 kg/m² (norma z lat 60. XX wieku), podczas gdy współczesne wymagania dla pomieszczeń mieszkalnych to 200 kg/m². W pokoju, w którym planujesz ciężkie elementy wannę żeliwną 180 kg, regały biblioteczne pełne książek, akwarium 300 l warto skonsultować nośność z konstruktorem. Wzmocnienie belki stalowej kątownikiem L 75×50×5 mm kosztuje 1200-2200 PLN za metr bieżący i często eliminuje konieczność wymiany całego stropu.

Ściany działowe w starszych kamienicach bywają drewniane, szkieletowe, wypełnione trzciną i tynkiem na siatce Rabitza. Ich grubość 8-10 cm i masa własna 35-45 kg/m² oznacza, że każde dodatkowe obciążenie wymaga sprawdzenia. Powieszenie szafek kuchennych 60 kg na takiej ścianie wymaga wkrętów do drewna długości minimum 80 mm, a nie kołków rozporowych do betonu, które w trzcinie nie trzymają się wcale.

Kiedy nie warto robić remontu samemu

Wymiana pionów kanalizacyjnych, przeróbki instalacji gazowej, cięcie murów nośnych na otwory to prace wymagające uprawnień i zgłoszenia w urzędzie. Robienie ich samodzielnie bez uprawnień gazowych (grupa E) łamie Prawo budowlane (Dz.U. 1994 nr 89 poz. 414 z późn. zm.) i może skutkować odmową ubezpieczenia mieszkania po awarii.

Harmonogram i budżet realistyczne liczby

Generalny remont pokoju 18 m² w kamienicy, obejmujący wymianę instalacji, tynków, podłogi, malowanie i stolarkę wewnętrzną, zajmuje 4-6 tygodni. Przy ekipie 3-osobowej dzień pracy to 2200-3200 PLN, przy generalnym wykonawcy pełen pakiet z nadzorem kosztuje 320-480 PLN/m² samej robocizny. Materiały stanowią zwykle 35-45% budżetu, czyli dla pokoju 18 m² mieszczą się w widełkach 18 000-28 000 PLN.

EtapCzasRobocizna PLNMateriały PLN
Demontaże i przygotowanie2-3 dni2 200-3 600400-700
Instalacje (elektryka, wod-kan)3-4 dni3 800-5 6002 500-3 600
Tynki i wyrównanie ścian4-5 dni3 200-4 4001 600-2 400
Sufit podwieszany i oświetlenie2 dni2 000-2 8001 200-1 800
Wylewka i podłoga3-5 dni2 800-4 2002 400-3 800
Malowanie i wykończenie3-4 dni2 400-3 400900-1 400
Montaż stolarki i listew1-2 dni1 200-1 8001 800-2 600

Powyższe wartości dotyczą pokojów o standardowej geometrii, bez przeróbek ścian nośnych. Adaptacja kuchni na pokój, przesunięcie drzwi, dobudowa garderoby każda z tych operacji podnosi koszt o 4 000-9 000 PLN i wydłuża czas o tydzień.

Specyfika remontu kamienicy pod wynajem

W pokojach przygotowywanych pod wynajem najemcom warto wymienić kuchenkę i okap w ciągu dekady kosztem 3800-5600 PLN, zostawić panele winylowe zamiast parkietu, a oświetlenie poprowadzić tak, by każdy segment był sterowany osobno. Nawiewniki zamykane ręcznie, okucia antywłamaniowe klasy RC 3, drzwi wejściowe z wypełnieniem stalowym 1,5 mm szczegóły, które decydują o utrzymaniu najemców dłużej niż rok.

Ostatnią warstwą jest przegląd powykonawczy. Sprawdź poziomem laserowym prostopadłość ścian, kątownikiem 90° narożniki, miernikiem wilgotności tynk przed malowaniem. Wartość CM % poniżej 3 gwarantuje, że farba lateksowa nie będzie się łuszczyć po pierwszej zimie. Rozliczenie energooszczędności prosto z rachunku za prąd przy nowych oknach, izolacji klatki schodowej i szczelnym wylewu koszt ogrzewania w pokoju 18 m² spada w kamienicy z 1200 do 620 PLN rocznie.

Remont pokoju w starej kamienicy wymaga znajomości specyfiki budynku, w którym normy z lat sześćdziesiątych mieszają się z wymogami WT 2021 i normą akustyczną WT 2017. Bez tego podejścia nawet najlepszy projekt wystroju kończy się powtórkami za dwa, trzy sezony grzewcze. Warto poświęcić tydzień na audyt i kosztorys przed wbiciem pierwszego kilofa.

Źródła danych: PN-EN 13914-2 (tynki wewnętrzne), Rozporządzenie Ministra Infrastruktury z 12 kwietnia 2002 r. w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie (Dz.U. 2002 nr 75 poz. 690 z późn. zm.), PN-92/B-01706 (instalacje wodociągowe), Główny Urząd Nadzoru Budowlanego katalog obciążeń użytkowych, Eurokod 6 (PN-EN 1996) dla ścian murowanych, dane własne z projektów realizowanych w kamienicach z przełomu XIX i XX w.
